May 19, 2025
Himachal

विनाशकारी बाढ़ के 2 साल बाद, कुल्लू जिले में लारजी विद्युत परियोजना अब पूरी तरह चालू हो गई है

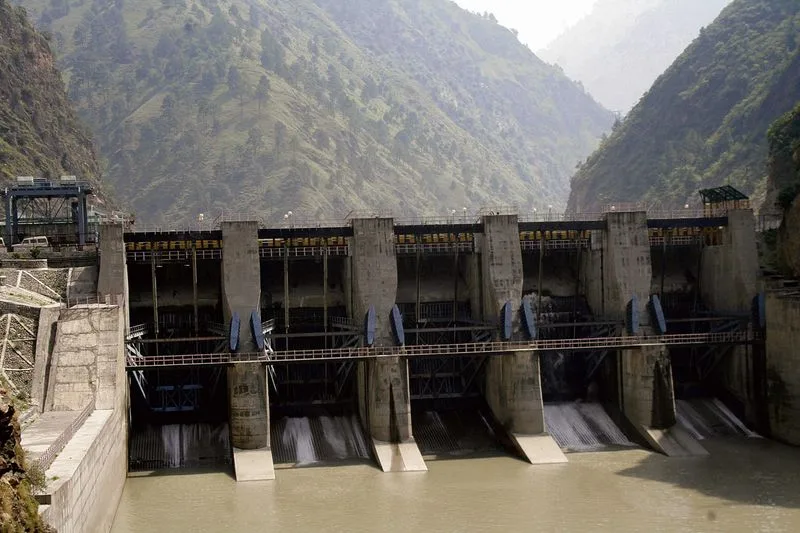

2 years after the devastating floods, Larji power project in Kullu district is now fully operational

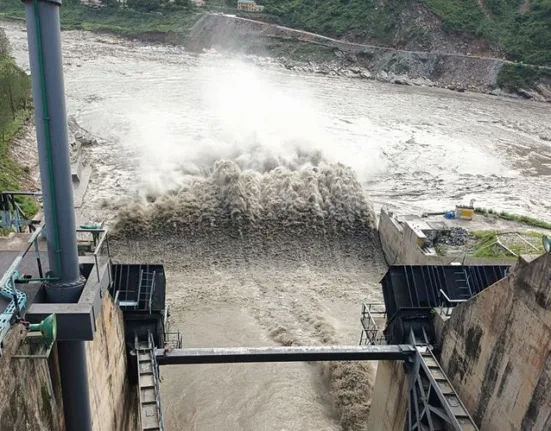

कुल्लू जिले में 126 मेगावाट की लारजी जलविद्युत परियोजना को पूरी तरह से बहाल कर दिया गया है और यह एक बार फिर चालू हो गई है। 9-10 जुलाई, 2023 को ब्यास नदी में आई बाढ़ के कारण इसे भारी नुकसान हुआ था। एक सरकारी प्रवक्ता ने कहा, “परियोजना का तेजी से पुनरुद्धार, दो साल से भी कम समय में पूरा हुआ, जो राज्य सरकार के समय पर हस्तक्षेप और मजबूत समर्थन के कारण संभव हुआ।”

सरकार ने परियोजना के जीर्णोद्धार के लिए शुरू में 25 करोड़ रुपये, उसके बाद 35 करोड़ रुपये और उसके बाद 185.87 करोड़ रुपये आवंटित किए। मुख्यमंत्री सुखविंदर सिंह सुक्खू ने परियोजना को बहाल करने के लिए उनके अथक प्रयासों और प्रतिबद्धता के लिए हिमाचल प्रदेश राज्य विद्युत बोर्ड लिमिटेड (एचपीएसईबीएल) के इंजीनियरों और कर्मचारियों की सराहना की है।

प्रवक्ता ने कहा कि लारजी पावर प्रोजेक्ट की यूनिट I को 15 जनवरी, 2024 को फिर से शुरू किया गया और 2 मई, 2024 को पावर ग्रिड के साथ सिंक्रनाइज़ किया गया। यूनिट II को 9 अगस्त, 2024 को फिर से शुरू किया गया और यूनिट III को 17 जनवरी, 2025 को बहाल किया गया। प्रवक्ता ने कहा, “अब सभी तीन टर्बाइनों के चालू होने के साथ, परियोजना ने पूरी तरह से बिजली उत्पादन फिर से शुरू कर दिया है।”

बाढ़ के कारण टर्बाइन इकाइयों के अंदर बहुत अधिक मात्रा में मलबा जमा हो गया था, जिससे वे कई महीनों तक काम नहीं कर पाए। चूंकि यांत्रिक रूप से मलबा हटाना संभव नहीं था, इसलिए मलबे को हाथ से ही साफ किया गया। प्रवक्ता ने कहा, “भविष्य में होने वाली प्राकृतिक आपदाओं से परियोजना की सुरक्षा के लिए कई निवारक उपाय किए गए हैं। केबल नेट और रॉकफॉल बैरियर लगाने सहित ढलान स्थिरीकरण कार्य सर्ज शाफ्ट गेट के पास पूरा हो चुका है और भूस्खलन और गिरने वाले मलबे से होने वाले जोखिम को कम करने के लिए पावरहाउस के प्रवेश द्वार पर काम चल रहा है।”

इसके अतिरिक्त, मुख्य प्रवेश सुरंग (एमएटी) पर एक टिका हुआ गेट लगाया गया है ताकि भारी बाढ़ के दौरान पानी के प्रवेश को रोका जा सके। आपातकालीन निकास सुरंग (ईईटी) पर भी इसी तरह का गेट बनाया जा रहा है, जिसमें सुरक्षित, जलरोधी व्यवस्था सुनिश्चित करने के लिए सहायक सिविल कार्य किए जा रहे हैं।

Leave feedback about this

  • Service
