N1Live Himachal पिछले साल के घातक संकट के बाद, नूरपुर की जल योजना का 1.25 करोड़ रुपये की लागत से नवीनीकरण किया गया है।
Himachal

पिछले साल के घातक संकट के बाद, नूरपुर की जल योजना का 1.25 करोड़ रुपये की लागत से नवीनीकरण किया गया है।

After last year's deadly crisis, the water scheme of Nurpur has been renovated at a cost of Rs 1.25 crore.

नूरपुर कस्बे के निवासी, जिन्हें पिछले साल मानसून के दौरान लगभग 15 दिनों तक पाइपलाइन से पानी की आपूर्ति में भारी व्यवधान का सामना करना पड़ा था, उन्हें इस बार राहत मिलने की संभावना है। जल शक्ति विभाग (जेएसडी) ने कस्बे की मुख्य पेयजल आपूर्ति प्रणाली पर बड़े पैमाने पर मरम्मत और सुदृढ़ीकरण कार्य शुरू कर दिए हैं।

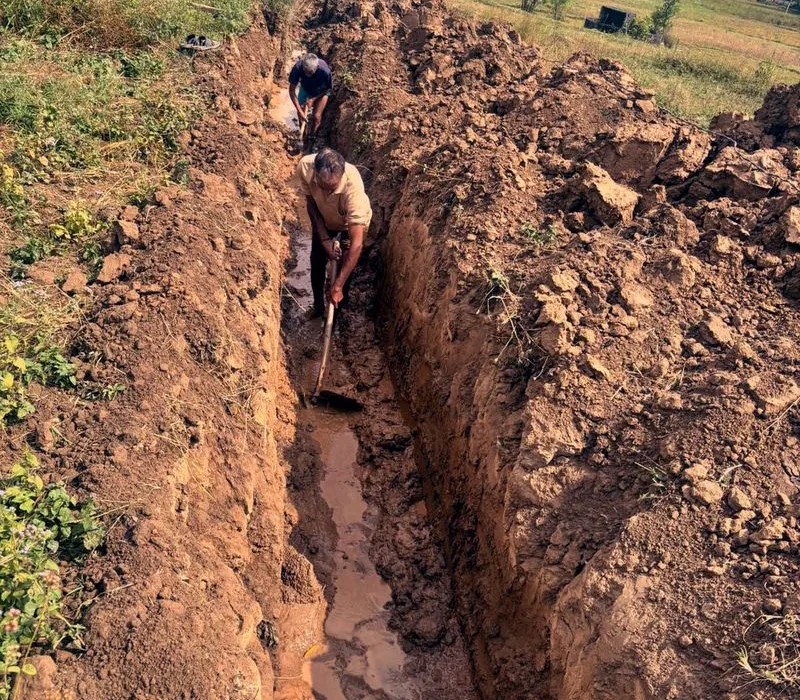

विभाग नूरपुर के पेयजल के प्राथमिक स्रोत चक्की लिफ्ट वाटर सप्लाई (एलडब्ल्यूएस) योजना की मुख्य राइजिंग और ग्रेविटी पाइपलाइनों के क्षतिग्रस्त हिस्सों को बदल रहा है। इस परियोजना के लिए 1.25 करोड़ रुपये का टेंडर जारी किया गया है, जिसमें क्षतिग्रस्त बुनियादी ढांचे को बदलना और भूस्खलन संभावित क्षेत्रों से संवेदनशील पाइपलाइन खंडों को सुरक्षित स्थानों पर स्थानांतरित करना शामिल है। कार्य वर्तमान में युद्धस्तर पर चल रहा है।

कई वर्षों से, मानसून के दौरान निवासियों को बार-बार पानी की आपूर्ति में रुकावट का सामना करना पड़ रहा है। हालांकि, स्थिति तब और गंभीर हो गई जब पिछले अगस्त और सितंबर में भारी बारिश के कारण पाइपलाइन मार्ग पर बड़े पैमाने पर भूस्खलन हुआ। भूस्खलन ने चक्की और नूरपुर के बीच नेटवर्क को बार-बार क्षतिग्रस्त किया, जिससे छह सप्ताह से अधिक समय तक परियोजना ठप्प रही और विभाग को बार-बार आपातकालीन मरम्मत पर भारी धनराशि खर्च करनी पड़ी।

लंबे समय से चल रहे जल संकट ने निवासियों में व्यापक आक्रोश पैदा कर दिया, जिन्होंने विभाग पर निवारक उपाय न करने का आरोप लगाया। स्थिति ने तब एक दुखद मोड़ ले लिया जब वार्ड नंबर 3 के 24 वर्षीय निवासी अर्जुन की निजी टैंकर से पानी लेते समय बिजली का झटका लगने से मृत्यु हो गई। इस घटना ने जनता में तीव्र आक्रोश पैदा किया, जिसके परिणामस्वरूप विभागीय अधिकारियों के खिलाफ विरोध प्रदर्शन हुए।

जेएसडी (धर्मशाला) के मुख्य अभियंता दीपक गर्ग के अनुसार, इस परियोजना को आपदा के बाद की आवश्यकता आकलन (पीडीएनए) कार्यक्रम और शहरी जल आपूर्ति योजना के रखरखाव बजट के तहत संयुक्त रूप से वित्त पोषित किया जा रहा है। उन्होंने बताया कि विभाग 2,496 मीटर ग्रेविटी पाइपलाइन को 200 मिमी व्यास के पाइपों से और 460 मीटर मुख्य राइजिंग पाइपलाइन को 250 मिमी व्यास के पाइपों से बदल रहा है। गर्ग ने स्वीकार किया कि चक्की से नूरपुर तक लगभग 7.5 किलोमीटर के क्षेत्र में क्षतिग्रस्त हिस्सों के कारण लंबे समय से जल आपूर्ति में लगातार रुकावट आ रही थी।

जेएसडी के नूरपुर सर्कल के अधीक्षण अभियंता संजय ठाकुर ने बताया कि चक्की एलडब्ल्यूएस योजना को दीर्घकालिक सुधार की आवश्यकता है, लेकिन तत्काल ध्यान भूस्खलन के निवारण पर है। ठाकुर ने कहा, “हमारी प्राथमिकता क्षतिग्रस्त पाइपलाइनों को बदलकर और भूस्खलन-संभावित क्षेत्रों से संवेदनशील हिस्सों को हटाकर मौजूदा व्यवस्था को मजबूत और टिकाऊ बनाना है।” उन्होंने आगे कहा कि विभाग का लक्ष्य मानसून के चरम मौसम से पहले 15 जुलाई तक चल रहे काम को पूरा करना है, ताकि निर्बाध जल आपूर्ति सुनिश्चित हो सके।
